...
حمام کاشی‌شده آماده اندازه‌گیری کابین دوش شیشه‌ای
فهرست مطالب
آخرین مقالات

زیرسازی کابین دوش؛ راهنمای کف، شیب و آب‌بندی

حمام کاشی‌شده آماده اندازه‌گیری کابین دوش شیشه‌ای

فهرست مطالب

زیرسازی کابین دوش باید پیش از سفارش شیشه و تعیین محل یراق کنترل شود. شیب نادرست کف، عایق ناقص، دیوار سست یا جابه‌جایی چند سانتی‌متری کف‌شور می‌تواند ابعاد نهایی و عملکرد درب را مختل کند. اگر کف و دیوار در مرحله بازسازی هستند، جانمایی کابین دوش شیشه‌ای را پیش از کاشی‌کاری نهایی بررسی کنید؛ اما برداشت ابعاد شیشه زمانی انجام می‌شود که همه سطوح نهایی، خشک و ثابت باشند. این راهنما ترتیب کار، نقاط کنترلی و مدارکی را توضیح می‌دهد که باید تا روز اندازه‌گیری آماده شوند.

حمام کاشی‌شده آماده اندازه‌گیری کابین دوش شیشه‌ای

ترتیب درست کارها در بازسازی حمام

کیفیت نصب شیشه به ترتیب اجرای کارهای بنایی و تأسیساتی وابسته است. تصمیم درباره محل درب، پنل ثابت و کف‌شور باید زود گرفته شود، ولی عددهای ساخت شیشه پس از پایان سطوح نهایی ثبت می‌شوند.

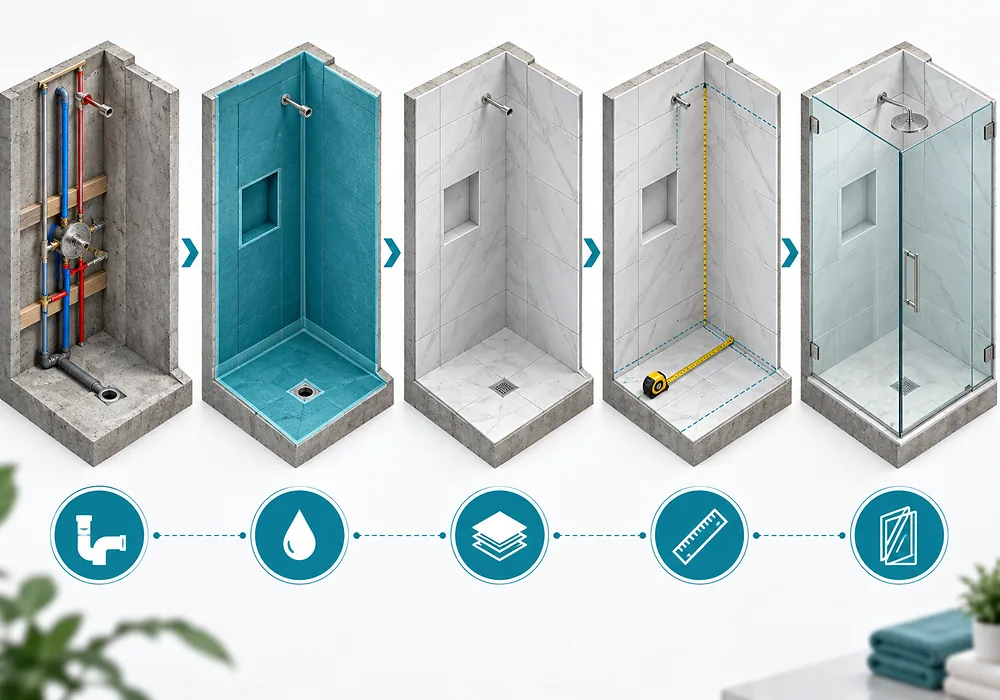

مراحل زیرسازی، آب‌بندی، کاشی‌کاری، اندازه‌گیری و نصب کابین دوش

تعیین جانمایی و تکمیل لوله‌کشی

در آغاز، محدوده بخش خیس، محل سردوش، شیرآلات، کف‌شور و مسیر ورود به کابین روی نقشه مشخص شود. خط بازشو نباید با روشویی، توالت، رادیاتور حوله‌ای یا درب حمام تداخل داشته باشد. برای درب لولایی، فضای حرکت لنگه و محل ایستادن کاربر نیز باید بررسی شود؛ در حمام فشرده، مدل ریلی یا پنل ثابت ممکن است حرکت روان‌تری بدهد.

لوله‌های آب، فاضلاب و کابل‌های احتمالی پیش از بستن دیوار ثبت شوند. یک عکس روبه‌رو، یک عکس جانبی و چند اندازه نسبت به گوشه‌های ثابت دیوار بگیرید. این مدارک هنگام سوراخ‌کاری برای لولا، بست یا پروفیل از برخورد مته با تأسیسات پنهان جلوگیری می‌کنند. صرف اتکا به حافظه بنا یا مسیر تقریبی لوله‌ها کافی نیست.

اجرای عایق و سطوح نهایی

پس از آزمون لوله‌کشی، زیرکار کف و دیوار، لایه آب‌بند و اتصال آن به کف‌شور اجرا می‌شود. کاشی به‌تنهایی سد کامل آب نیست؛ بندها و ملات می‌توانند رطوبت را عبور دهند. به همین دلیل، لایه آب‌بند باید در کف، گوشه‌ها، اتصال کف به دیوار و اطراف خروجی‌های تأسیساتی پیوسته باشد.

کاشی یا سنگ نهایی، بندکشی، آستانه و قرنیز باید پیش از برداشت ابعاد پایان یافته باشند. هر لایه‌ای که بعداً به دیوار یا کف افزوده شود، عرض بازشو، شاقولی دیوار و فاصله زیر شیشه را تغییر می‌دهد.

زمان ورود مجری شیشه

بهتر است مجری شیشه یک‌بار پیش از پایان بازسازی، جانمایی و نوع بازشو را ببیند. این بازدید برای تعیین ناحیه تقویت دیوار، جهت درب و محل تقریبی پنل‌هاست. اندازه‌گیری ساخت پس از پایان کف و دیوار انجام می‌شود؛ راهنمای اندازه‌گیری بازشو درب شیشه‌ای نیز نشان می‌دهد چرا اتکا به یک عدد خام برای ساخت شیشه کافی نیست.

شیب کف و مسیر تخلیه آب

شیب کف باید آب را از خط درب و بخش خشک دور کند و به کف‌شور برساند. شکل کابین، جای کف‌شور و وجود یا نبود آستانه، مسیر این شیب را تعیین می‌کنند.

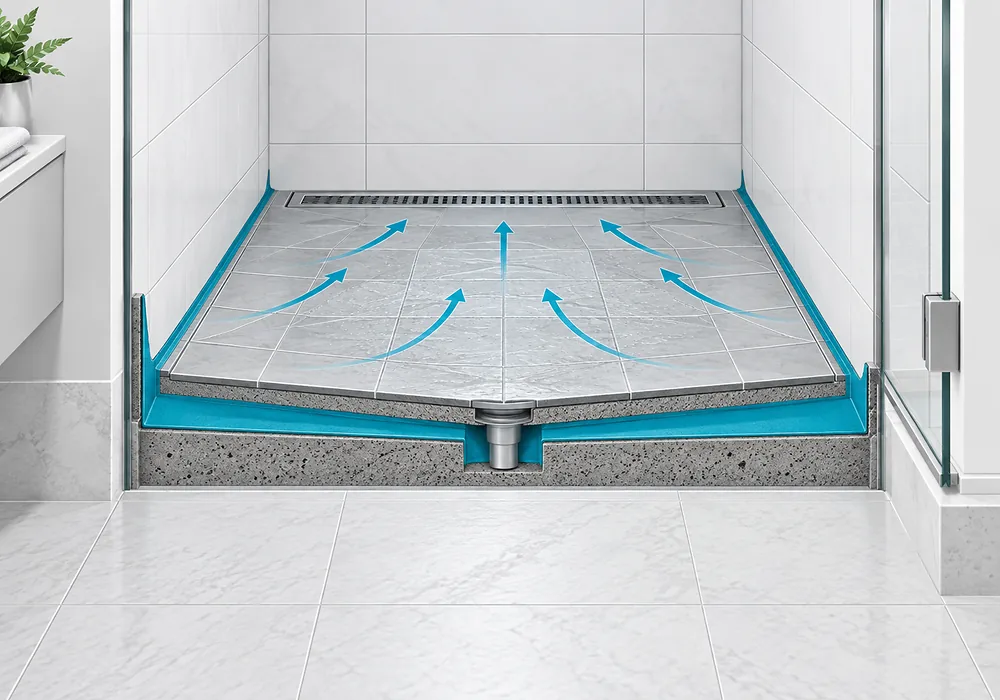

شیب کف کابین دوش به‌سمت کف‌شور خطی

جهت شیب نسبت به خط درب

در کابین بدون آستانه، حساس‌ترین نقطه همان خط عبور درب است. اگر کف به سوی بیرون یا موازی با خط درب شیب داشته باشد، آب به بخش خشک نزدیک می‌شود. سطح داخل کابین باید حرکت آب را به‌سمت کف‌شور هدایت کند و در محل بسته‌شدن درب، فرورفتگی موضعی نداشته باشد.

در کابین آستانه‌دار نیز سطح بالای سنگ یا لبه باید آب را به داخل برگرداند. تراز ظاهری کافی نیست؛ آزمون آب روی کف نهایی نشان می‌دهد جریان واقعاً به کدام سمت می‌رود. عدد شیب باید بر پایه طرح کف، ابعاد کاشی، نوع کف‌شور و ضابطه اجرایی پروژه تعیین شود.

کف‌شور و ماندگاری آب

کف‌شور نقطه‌ای معمولاً به شیب‌بندی چندجهته نیاز دارد، درحالی‌که کف‌شور خطی امکان شیب یک‌جهته را بیشتر می‌کند. هیچ‌کدام به‌تنهایی کیفیت تخلیه را تضمین نمی‌کنند. اتصال عایق به بدنه کف‌شور، ارتفاع نهایی گریل و نبود برآمدگی در مسیر آب باید کنترل شود.

پیش از اندازه‌گیری شیشه، کف را خیس کنید و چند دقیقه صبر کنید. آب نباید کنار آستانه، گوشه پروفیل یا محل حرکت درب بماند. اگر حوضچه کوچکی شکل می‌گیرد، اصلاح آن باید پیش از سفارش شیشه انجام شود؛ زیرا پروفیل یا چسب شیشه برای جبران نقص شیب طراحی نشده‌اند.

آب‌بندی زیرکار و مرز مسئولیت‌ها

عایق‌کاری حمام بخشی از عملیات ساختمانی است و باید پیش از نصب شیشه پایان یابد. درزگیرهای مرحله نصب فقط جزئیات اتصال شیشه و یراق را پوشش می‌دهند و جای لایه آب‌بند کف و دیوار را نمی‌گیرند.

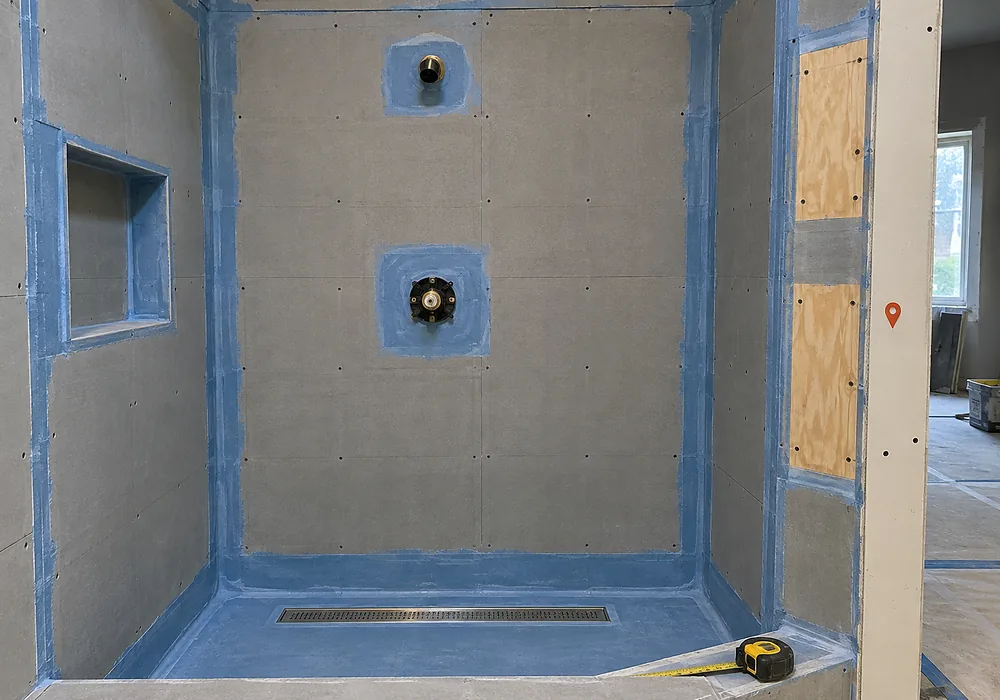

زیرسازی آب‌بند حمام و ناحیه تقویت‌شده نصب یراق

مسئولیت عایق‌کار و مجری شیشه

عایق‌کار مسئول پیوستگی لایه آب‌بند، گوشه‌ها، محل عبور لوله‌ها و اتصال به کف‌شور است. کاشی‌کار نیز باید شیب، تراز و بندکشی را طبق نقشه تحویل دهد. مجری شیشه پس از آن پنل، پروفیل، بست و درزهای لازم را نصب می‌کند.

این تفکیک باید در قرارداد روشن باشد. عبارتی مانند «آب‌بندی کامل کابین» اگر دامنه کار را مشخص نکند، برداشت‌های متفاوتی می‌سازد. بهتر است نوشته شود آب‌بندی ساختمانی با چه گروهی است و مجری شیشه کدام درزهای پیرامونی را با ماده سازگار پوشش می‌دهد.

نقاط حساس کنار پروفیل و لولا

گوشه کف و دیوار، روی آستانه، محل پروفیل عمودی و سوراخ‌های نصب یراق نقاط حساس هستند. سوراخ‌کاری نباید لایه آب‌بند یا تأسیسات پنهان را بی‌برنامه قطع کند. جای پیچ، نوع رول‌پلاک یا انکر و عمق سوراخ به جنس دیوار و دستور سازنده یراق وابسته است.

درزگیر باید روی سطح تمیز، خشک و بدون گردوغبار اجرا شود. افزودن حجم زیاد سیلیکون روی بند معیوب یا سطح نم‌دار راه‌حل پایدار نیست. اگر آب از پشت کاشی یا کف عبور می‌کند، رفع عیب به بازبینی زیرکار نیاز دارد.

دیوار آماده نصب یراق

وزن درب شیشه‌ای از راه لولا یا ریل به دیوار و سقف منتقل می‌شود. کاشی فقط پوشش نهایی است و استحکام اصلی باید در لایه‌های پشت آن وجود داشته باشد.

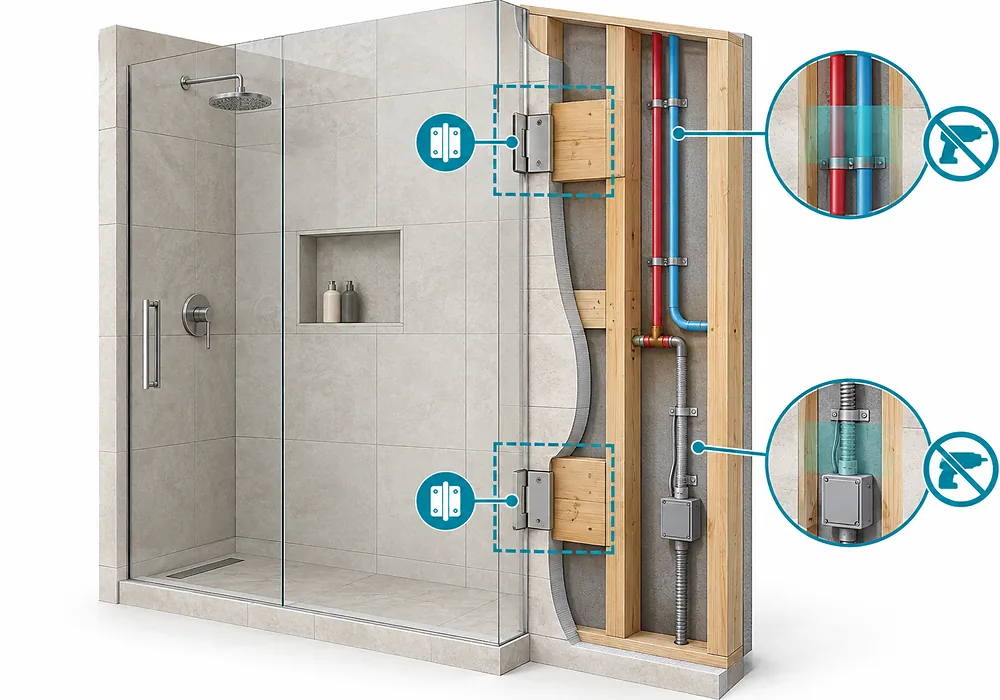

نمای برش‌خورده دیوار حمام با لوله پنهان و پشت‌بند لولا

زیرسازی پشت کاشی و پنل سبک

دیوار بنایی سالم، بتن یا سازه‌ای که برای بار یراق تقویت شده باشد، تکیه‌گاه قابل اتکاتری می‌دهد. در دیوار کناف یا صفحات سبک، نصب لولا روی خود صفحه بدون پشت‌بند سازه‌ای ریسک جابه‌جایی و افتادگی درب را بالا می‌برد. پیش از بستن دیوار، محل تقریبی لولاها و بست‌ها با مجری شیشه هماهنگ و پشت‌بند در محدوده کافی نصب شود.

پشت‌بند نباید فقط یک تکه کوچک در نقطه حدسی باشد. محل دقیق سوراخ‌ها پس از گزینش یراق و برداشت نهایی مشخص می‌شود؛ بنابراین ناحیه تقویت باید کمی وسیع‌تر از صفحه لولا باشد. ضخامت شیشه، عرض لنگه و ظرفیت اعلام‌شده سازنده یراق نیز در طراحی این بخش اثر دارند.

ثبت محل لوله و کابل پنهان

پیش از کاشی‌کاری، مسیر تأسیسات را با عکس و اندازه ثبت کنید. فاصله مرکز لوله تا گوشه دیوار، کف تمام‌شده و لبه بازشو یادداشت شود. اگر نقشه تأسیسات موجود است، نسخه روزآمد آن در اختیار نصاب قرار گیرد.

جابجایی محل لولا برای فرار از یک لوله همیشه شدنی نیست؛ برش‌ها و سوراخ‌های شیشه سکوریت پیش از عملیات حرارتی تعیین می‌شوند و پس از ساخت نمی‌توان جای آن‌ها را آزادانه عوض کرد. این محدودیت، اهمیت ثبت دقیق ناحیه‌های ممنوع برای سوراخ‌کاری را بیشتر می‌کند.

تراز، شاقول و اختلاف ارتفاع کف

سیستم فریم‌لس خطوط کف و دیوار را آشکارتر نشان می‌دهد. هر میزان ناشاقولی یا اختلاف ارتفاع باید در برداشت نهایی ثبت شود تا فاصله‌ها، گوه‌ها و شکل شیشه بر همان اساس طراحی شوند.

آستانه و سنگ کف

اگر کابین آستانه دارد، سنگ باید ثابت، بدون لق‌شدن و دارای سطح کافی برای پروفیل یا شیشه باشد. شیب بالای آستانه به‌سمت داخل کابین باشد و لبه آن در مسیر درب شکستگی نداشته باشد. فاصله آستانه تا روشویی یا توالت نیز باید امکان نصب و سرویس یراق را بدهد.

در مدل هم‌سطح، اختلاف ارتفاع بخش خیس و خشک با جزئیات کف‌سازی کنترل می‌شود. حذف آستانه پس از پایان کاشی‌کاری معمولاً نیازمند تخریب است و ممکن است پیوستگی عایق را مخدوش کند. این تصمیم باید پیش از اجرای کف قطعی شود.

محدودیت‌های سیستم فریم‌لس

شیشه سفارشی می‌تواند بخشی از ناشاقولی دیوار را در شکل خود پوشش دهد، اما همه خطاهای بنایی قابل جبران نیستند. دیوار موج‌دار، گوشه خارج از زاویه یا کف دارای چند شکست، فاصله‌های نامنظم و فشار روی یراق را در پی دارد. پروفیل‌دار بودن بعضی بخش‌ها دامنه تنظیم بیشتری می‌دهد، ولی باز هم زیرکار باید ثابت و ترازپذیر باشد.

پیش از تصمیم نهایی درباره درب شیشه‌ای، عرض مفید عبور، جهت بازشدن، فاصله دستگیره تا دیوار و امکان خروج اضطراری بررسی شود. عرض و وزن مجاز لنگه را سازنده یراق تعیین می‌کند؛ ظاهر مشابه دو لولا به معنی ظرفیت یکسان آن‌ها نیست.

چک‌لیست روز اندازه‌گیری کابین دوش

برداشت نهایی زمانی ارزش دارد که شرایط محل بعد از آن عوض نشود. جدول زیر وضعیت هر بخش و مدرکی را که باید آماده باشد جمع‌بندی می‌کند.

اندازه‌گیری بازشوی کابین دوش در حمام تکمیل‌شده
بخش وضعیت لازم پیش از اندازه‌گیری مدرک یا کنترل
کف و کف‌شور کاشی، بندکشی، شیب و گریل نهایی شده باشد آزمون جریان آب و عکس کف
دیوارها پوشش نهایی خشک، ثابت و بدون موج شدید باشد کنترل شاقول و زاویه‌ها
آستانه سنگ یا لبه نهایی نصب و ثابت شده باشد کنترل شیب به‌سمت داخل
تأسیسات پنهان محل لوله و کابل ثبت شده باشد عکس پیش از بستن دیوار و اندازه‌ها
محل یراق پشت‌بند و سازه نگهدارنده مشخص باشد شرح جنس دیوار و محدوده تقویت
بازشو مسیر حرکت درب و دسترسی خالی باشد کنترل برخورد با روشویی و درب حمام

برای هر ضلع، چند اندازه در ارتفاع‌های مختلف گرفته می‌شود؛ چون دیوارها ممکن است کاملاً موازی نباشند. تراز لیزری، گونیا و ثبت زاویه‌ها به‌اندازه عرض و ارتفاع اهمیت دارند. پس از برداشت، کاشی، سنگ، سقف کاذب، شیرآلات ثابت و محل آستانه نباید جابه‌جا شوند.

اگر هنوز درباره ابعاد پایه تردید دارید، مقاله ابعاد کابین دوش محدوده‌های رایج و اثر فضای حمام را شرح می‌دهد. برای فضاهای فشرده نیز بررسی کابین دوش برای حمام کوچک به سنجش نوع بازشو و مسیر رفت‌وآمد کمک می‌کند.

خطاهایی که باید پیش از سفارش رفع شوند

  • ثبت اندازه پیش از نصب کاشی یا سنگ نهایی
  • قرارگرفتن شیب کف به‌سمت خط درب
  • قطع‌شدن عایق در گوشه، کف‌شور یا روی آستانه
  • نبود پشت‌بند در دیوار سبک برای لولای درب
  • بی‌اطلاعی نصاب از مسیر لوله‌ها و کابل‌ها
  • تغییر محل روشویی، شیرآلات یا آستانه پس از برداشت
  • فرض اینکه سیلیکون می‌تواند نقص کف‌سازی یا عایق را جبران کند.

رفع این موارد پیش از ساخت شیشه، هزینه و توقف کمتری نسبت به اصلاح پس از نصب دارد. ارسال عکس‌های مرحله زیرسازی، کف نهایی و دیوار لولا به مجری شیشه، امکان بررسی جانمایی را پیش از بسته‌شدن دیوارها بیشتر می‌کند.

پرسش‌های متداول

کابین دوش قبل از کاشی نصب می‌شود یا بعد؟
برداشت نهایی و نصب شیشه پس از پایان کاشی، بندکشی، کف، آستانه و خشک‌شدن سطوح انجام می‌شود. جانمایی و تقویت دیوار باید پیش از کاشی‌کاری هماهنگ شود.

شیب کف باید به کدام سمت باشد؟
مسیر شیب باید آب را از خط درب و فضای خشک دور کند و به کف‌شور برساند. جهت دقیق به محل کف‌شور و جزئیات کف پروژه وابسته است.

روی دیوار کناف می‌توان یراق نصب کرد؟
بله، به‌شرط آنکه پشت دیوار در محدوده یراق، سازه و پشت‌بند کافی داشته باشد و نوع اتصال با وزن درب و دستور سازنده یراق هماهنگ شود. تکیه بر صفحه کناف به‌تنهایی قابل اتکا نیست.

اندازه‌گیری در چه مرحله‌ای انجام شود؟
پس از پایان همه سطوح نهایی و زمانی که کف، دیوار، آستانه و سقف دیگر تغییر نمی‌کنند. بازدید زودتر فقط برای جانمایی و هماهنگی زیرسازی است.

جمع‌بندی

زیرسازی کابین دوش از چهار بخش به‌هم‌پیوسته تشکیل می‌شود: شیب کف به‌سوی خروجی، عایق پیوسته، دیوار دارای تکیه‌گاه کافی و ابعادگیری پس از پایان سطوح نهایی. جانمایی درب و محل یراق را پیش از بستن دیوار تعیین کنید، مسیر تأسیسات را با عکس و اندازه ثبت کنید و پیش از سفارش شیشه، تخلیه آب و ثبات سطوح را بیازمایید. با این ترتیب، شیشه بر پایه ابعاد واقعی ساخته می‌شود و احتمال نشت، برخورد درب یا دوباره‌کاری پایین می‌آید.

اشتراک در
اطلاع از
0 نظرات
قدیمی‌ترین
تازه‌ترین بیشترین رأی
0
افکار شما را دوست داریم، لطفا نظر دهید.x
